Gradnja Krovne Konstrukcije i Glineni Pokrov (Četvrti Dio)

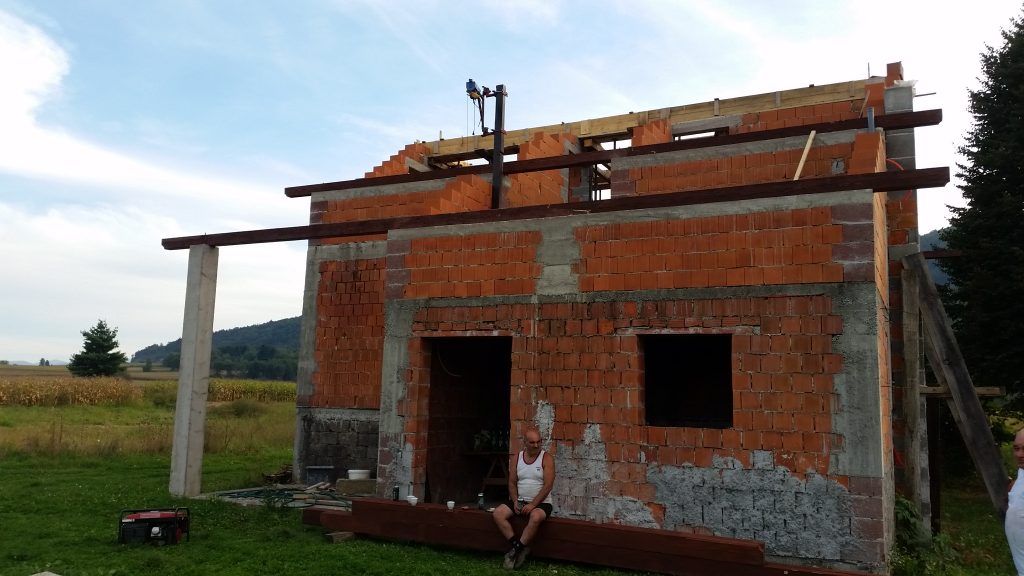

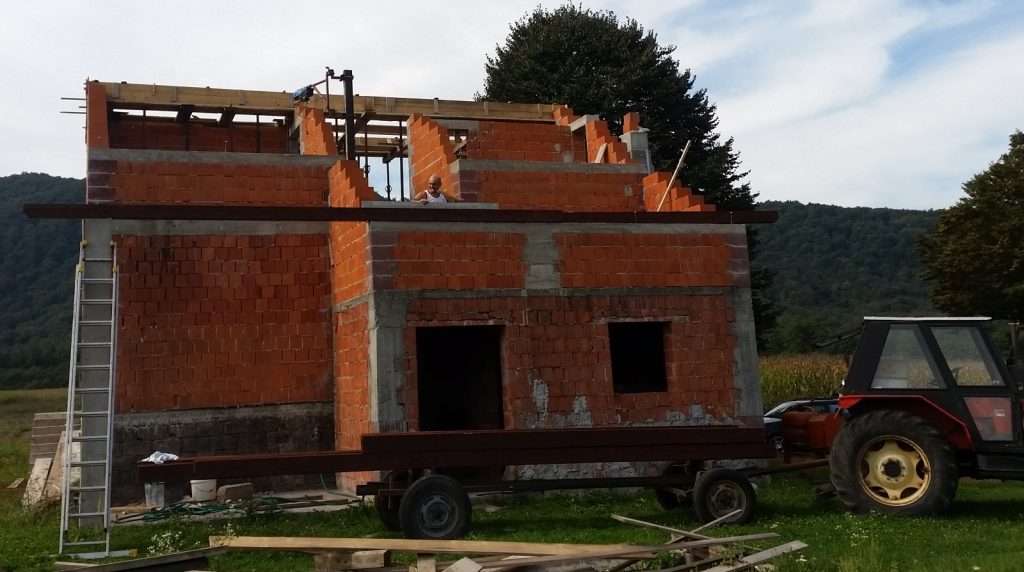

Sredinom rujna 2018. godine, započeli smo s pripremama za izradu drvene krovne konstrukcije. Budući da je beton armaturne grede još uvijek sazrijevao, počeli smo s obradom i zaštitom rogova. Neke od greda podrožnica već smo postavili na nosive zidove, dok ostatak čeka da beton dovoljno očvrsne. Ovaj članak pišem s vremenskim odmakom, te je teško sjetiti se svih detalja. No, ovo je bila jedna od najintenzivnijih faza jer je zahtijevala puno odrađenog posla i puno fizičkog napora u kratkom vremenu.

Rogovi i Grede

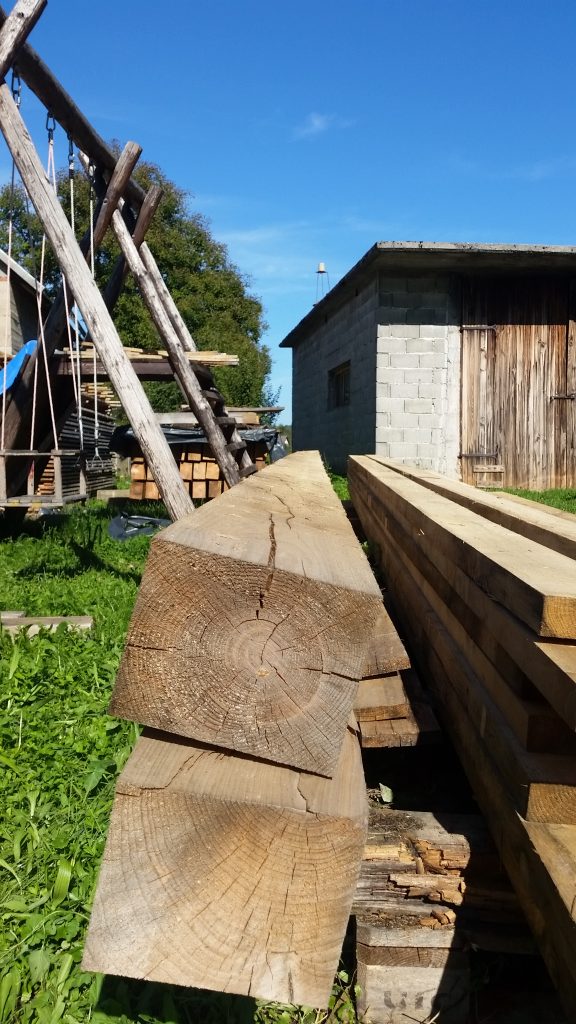

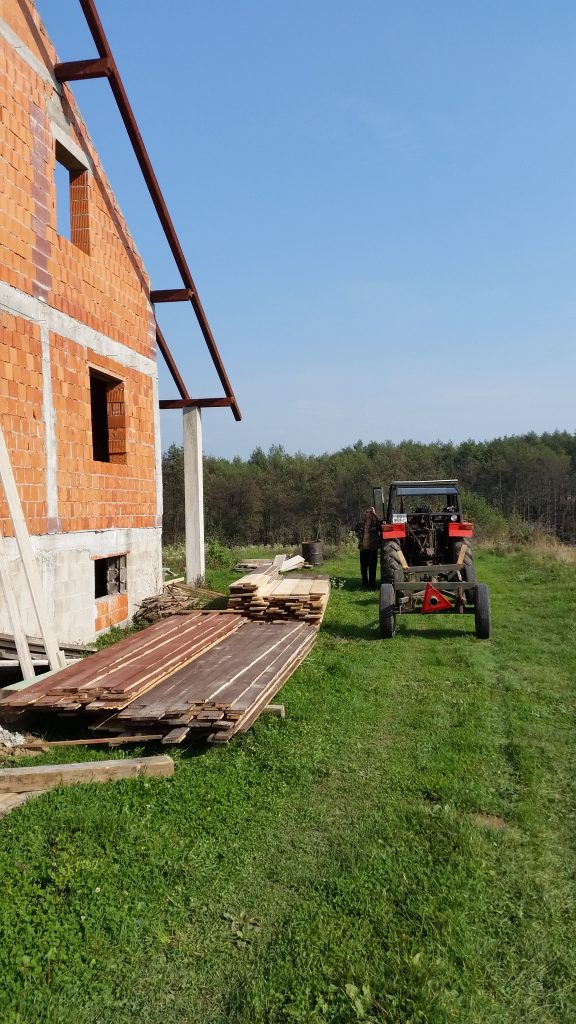

Godinu dana prije, naručio sam krovnu građu kod jednog lokalnog pilanara prema specifikacijama glavnog projekta. Projektom je određeno da grede budu dimenzija 14×16 cm, a rogovi 10×16 cm. Također je potrebno osigurati gredice za bindere dimenzija 6×16 cm, dasku za zatvaranje konstrukcije ili blind pod, te krovne letve 4×5 i 5×8 cm.
Običaj je da se materijal izrezuje iz trupca koji je srušen puno prije samog izrezivanja. Nažalost, dobio sam vrlo svježe srušenu i ispiljenu građu, što je dovelo do toga da su se rogovi dosta iskrivili tijekom postupka sušenja. Desetak i više godina prije, to bi bilo nezamislivo, ali danas su se vremena i dobavljači promijenili. Nema više old school majstora.

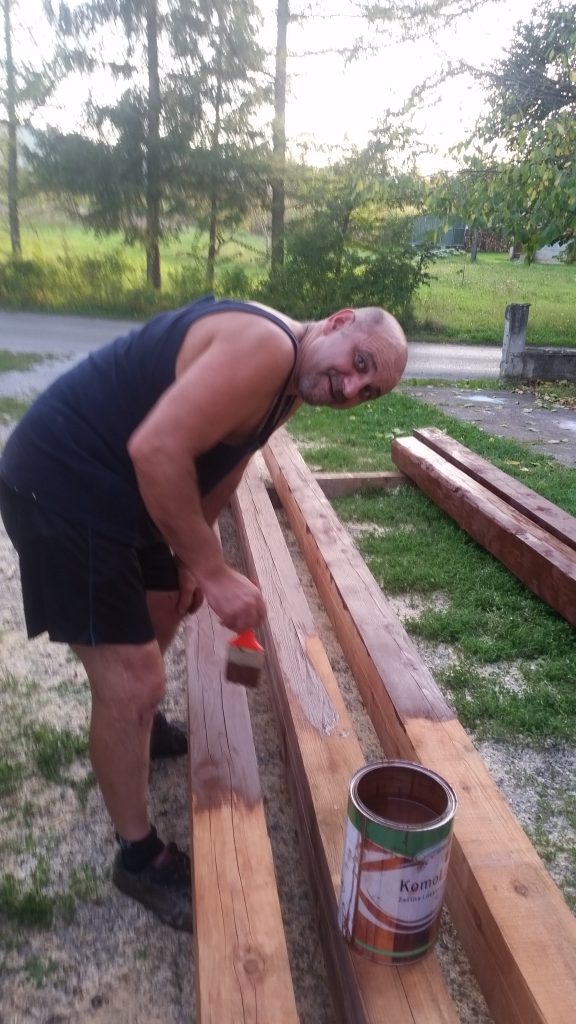

U posljednje vrijeme, drvo često bude napadnuto drvenom muhom, stoga je potrebno što prije pristupiti nanošenju insekticida protiv nametnika, kao i nanošenju što boljeg zaštitnog premaza. Neke uočene nedostatke potrebno je sanirati i prije nego što drvo bude ugrađeno u konstrukciju.

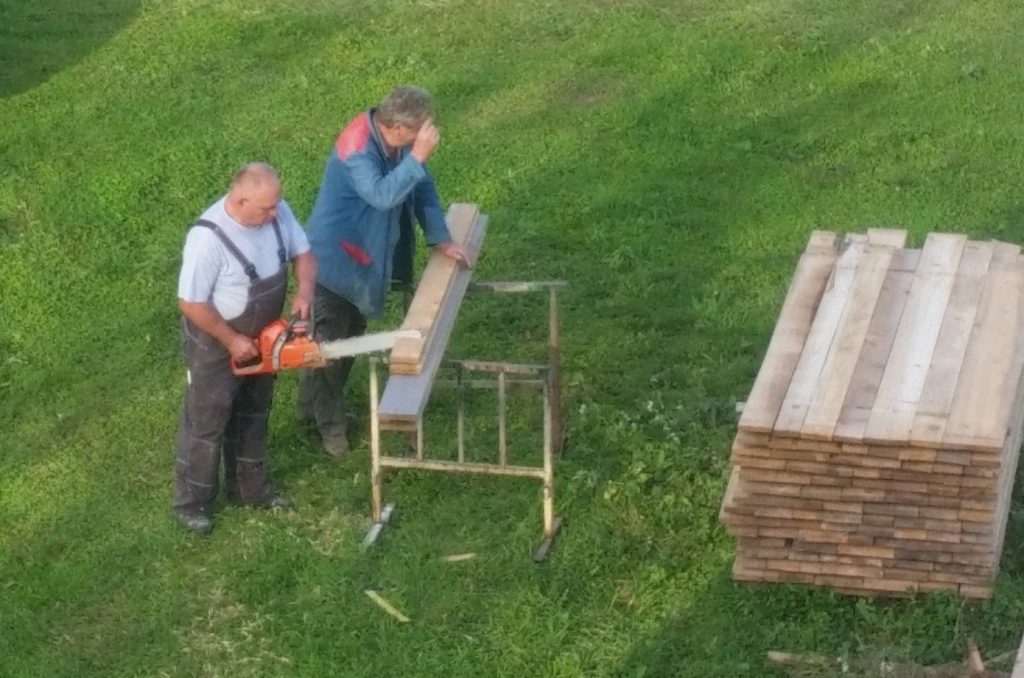

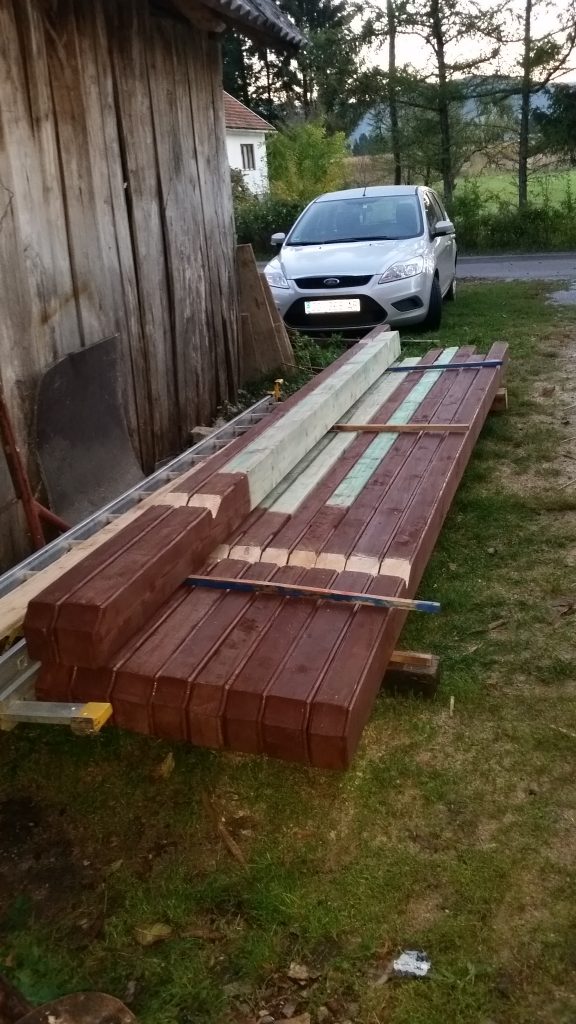

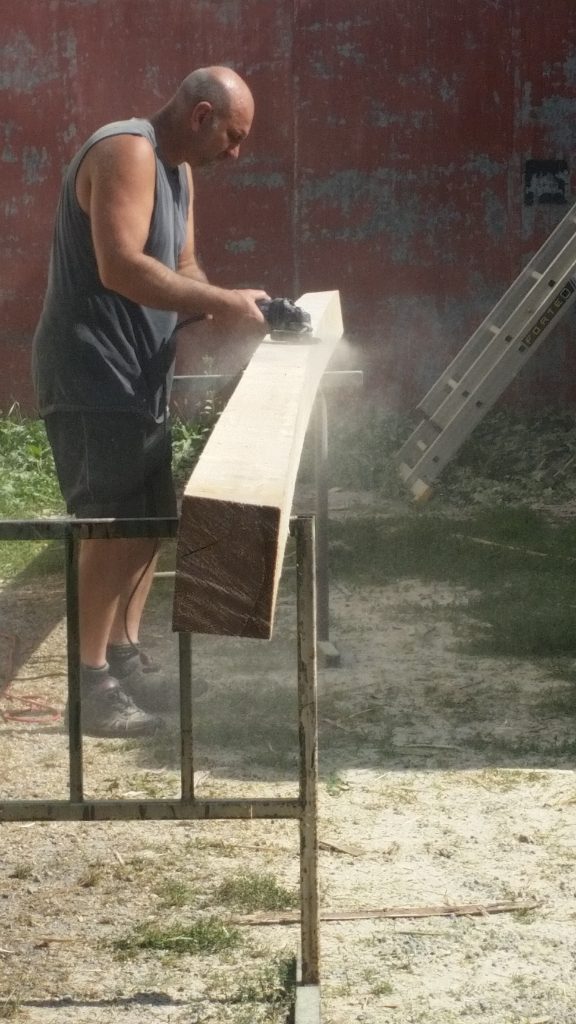

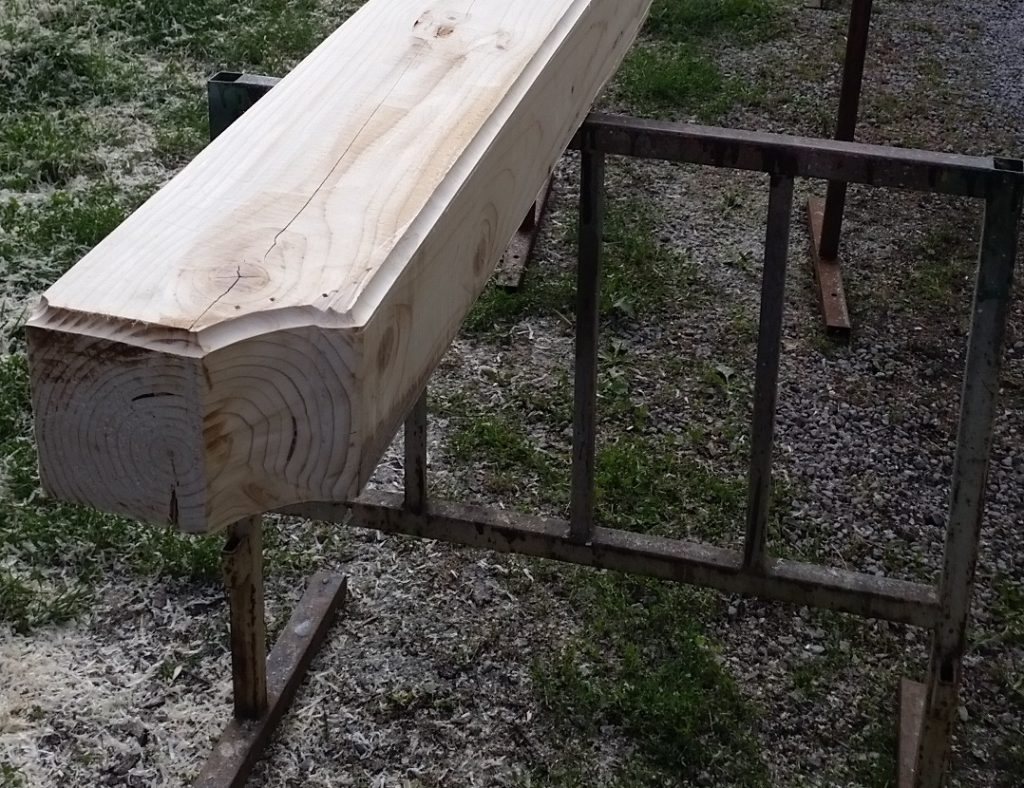

Obavili smo površinsku obradu, te sam pomoću pripremljenih šablona ocrtao mjesta za izradu kampova na rogovima. Neko vrijeme sam radio u drvoprerađivačkoj industriji, što mi je pomoglo da samostalno izrežem kampove malom motornom pilom. To je trajalo nekoliko dana, što je bilo dovoljno da dočekamo vrlo ugodno vrijeme za slaganje drvene konstrukcije krajem rujna.
Slaganje Krovne Konstrukcije

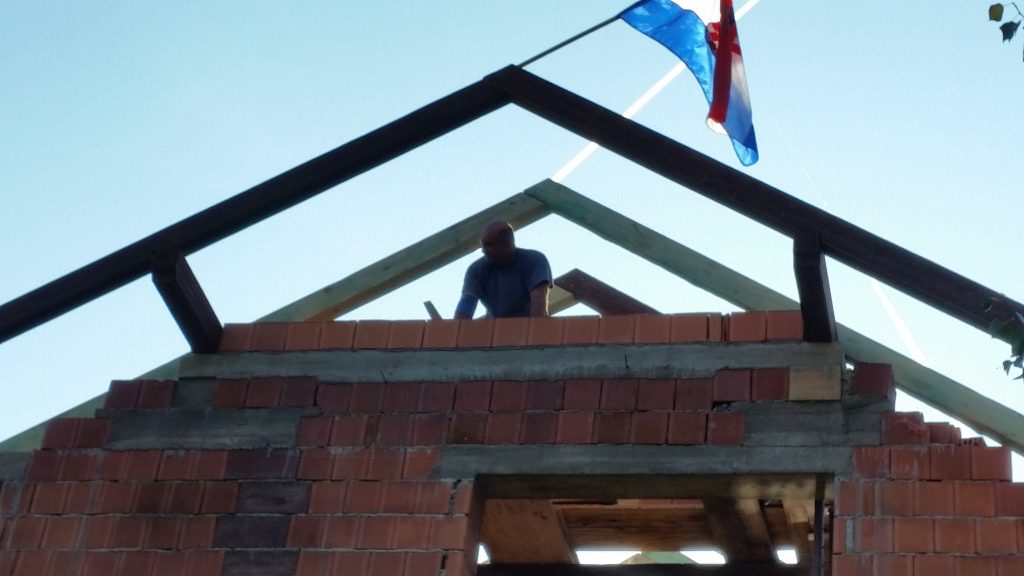

28. rujna 2018. godine, podigli smo barjak na prvi rog i naravno, popili tradicionalnu rakiju. Bio je to poseban osjećaj jer dobiješ dojam da sve ide kraju. Iako uvijek moramo gledati prema naprijed, bilo je na tom putu dosta izazova i vrlo teških ispita i za tijelo i za um. Bez pomoći Zdravka i tasta, vjerojatno bih u nekom trenutku odustao ili se prekomjerno zadužio plaćajući izvođačima za potrebne radove.

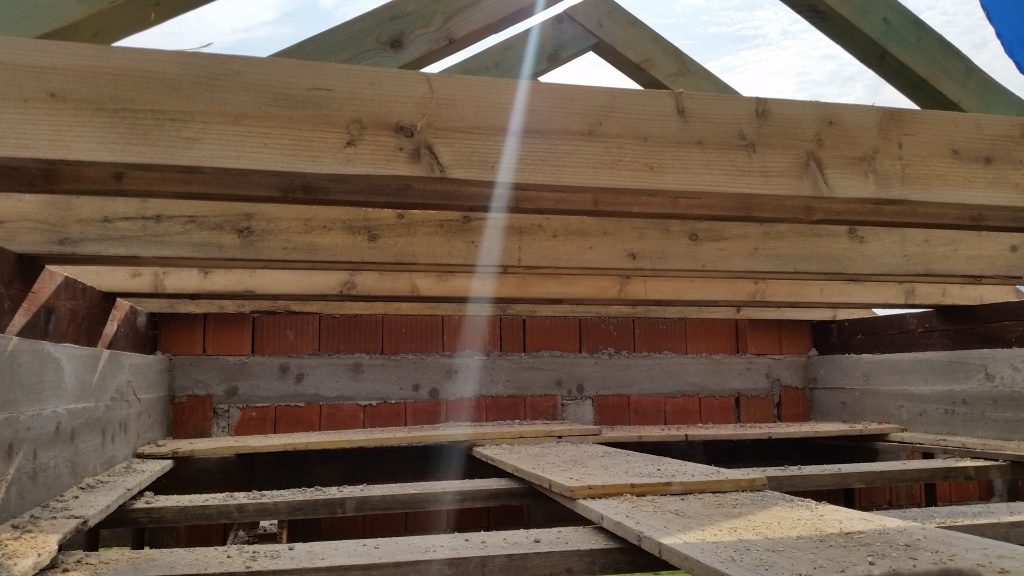

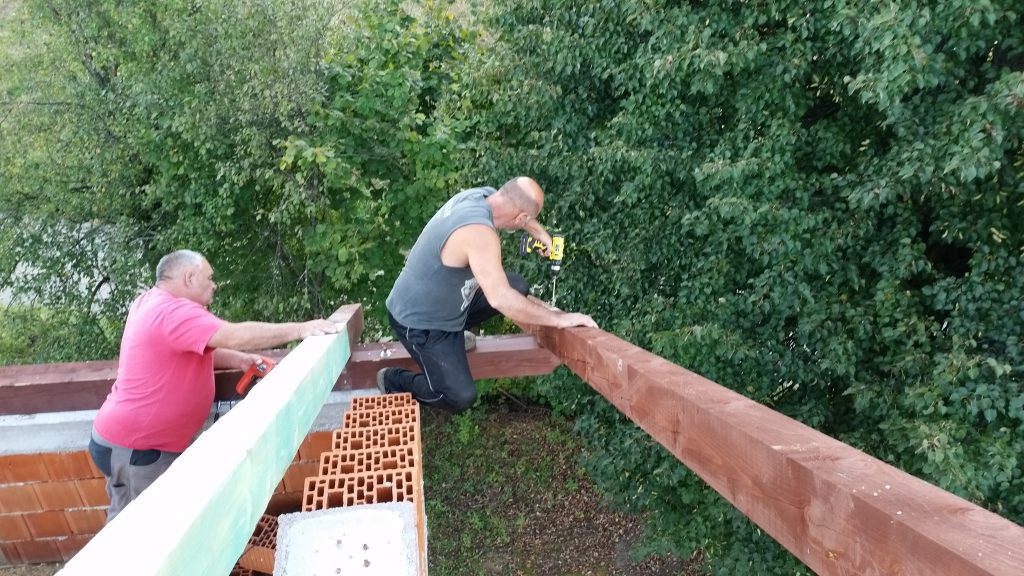

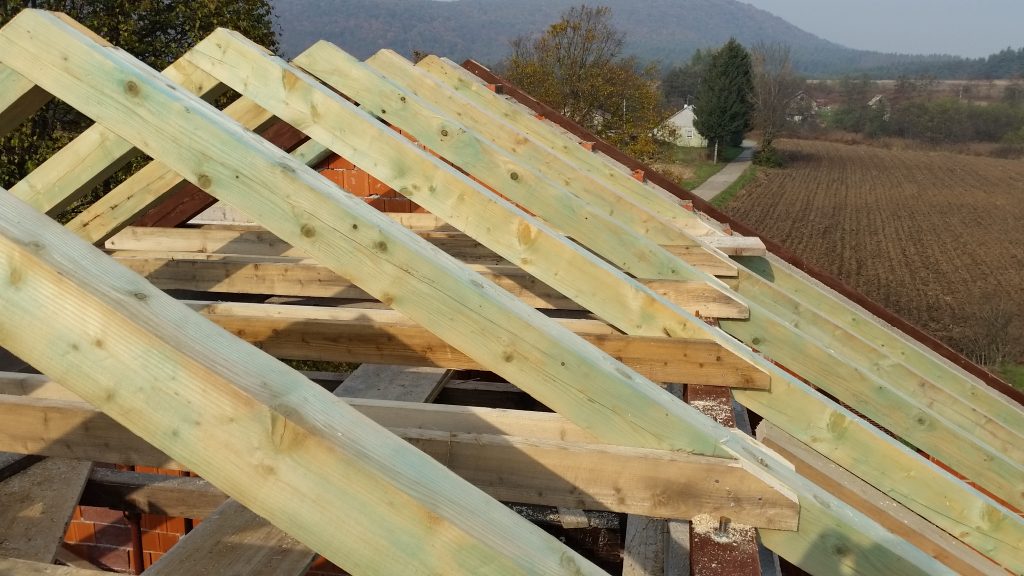

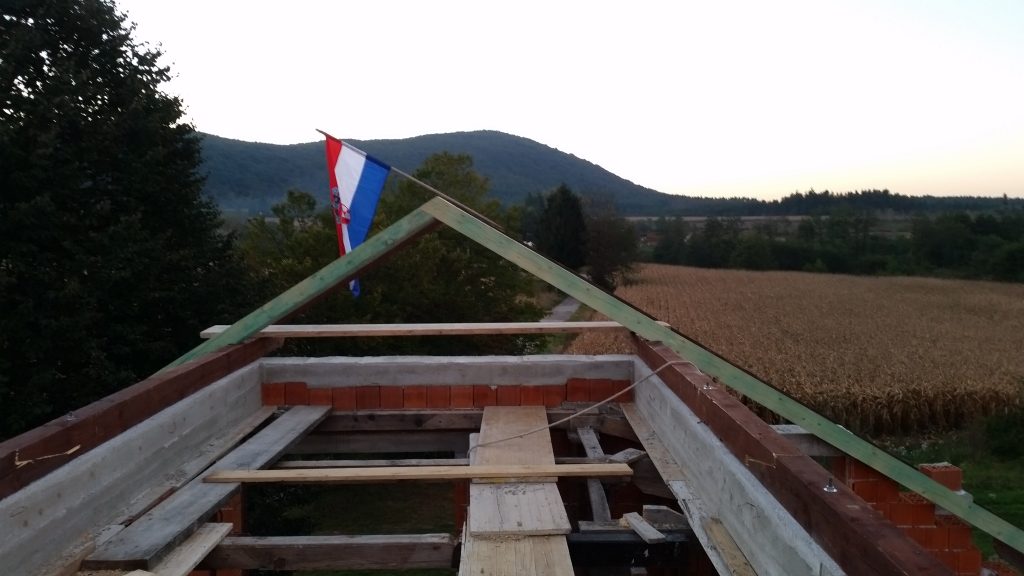

Slaganje rogova je išlo iznad svih očekivanja. Čak je i iskrivljena drvena građa poslušno sjedala na svoje mjesto i zauzimala predviđeni oblik. Lokalci su me s vremena na vrijeme obilazili i uvjerili da ovdje pušu vrlo jaki vjetrovi i da ne podcjenjujem prirodu. Zato sam posvetio veliku pažnju dodatnom učvršćivanju elemenata, pretežito vijcima dužine 260 mm i 8 mm debljine. Vrlo često sam stavljao i dva vijka, pogotovo u vanjske rogove.
Kako sam ostavio konstrukciju koja je podupirala nedavno izgrađene armirano-betonske grede, ista je vrlo dobro poslužila kao radna platforma, te je sve radove bilo vrlo lakše i sigurnije izvesti. Zbog debljine betona AB gredi, plan je bio ostaviti podupirače do sljedećeg proljeća.

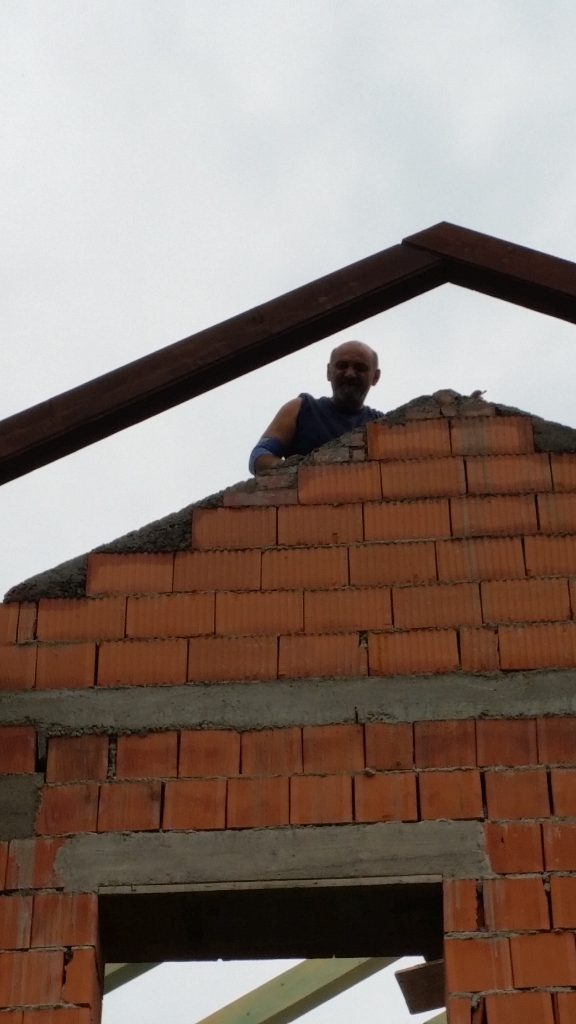

Završetkom slaganja krovne konstrukcije, ostaju još manji zidarski radovi poput zidanja čeonih ploha, kao i podizanje dimnjaka na konačnu visinu. Kako se ti radovi primiču kraju, nervoza je sve veća jer se sada vodi utrka s lijepim vremenom, pošto nenadani nalet vjetra može srušiti svježe sazidanu plohu. Sve je potrebno završiti što prije kako bi se pristupilo zatvaranju konstrukcije drvenim daskama debljine 2,5 cm.
Daskanje i Letvanje

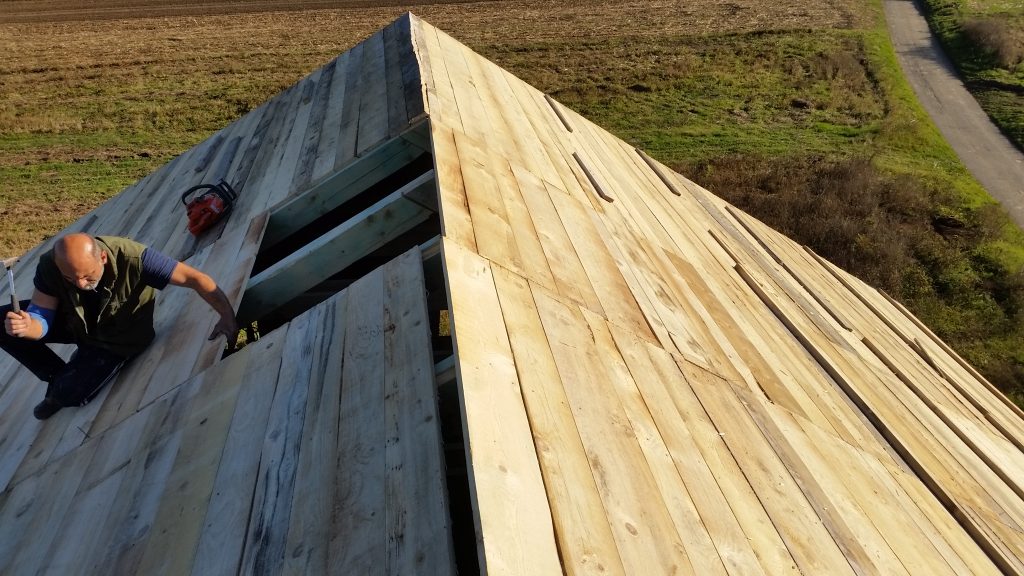

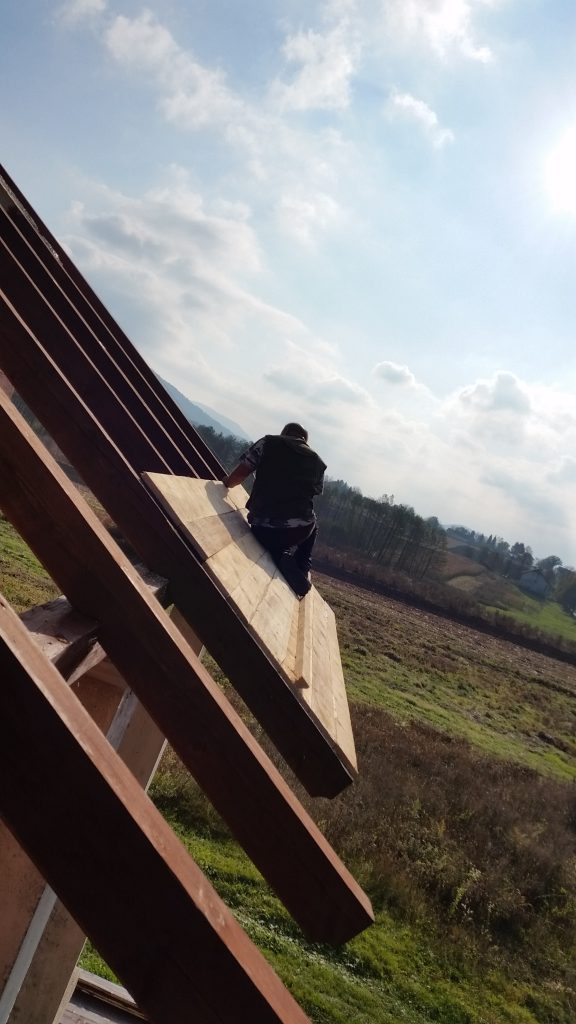

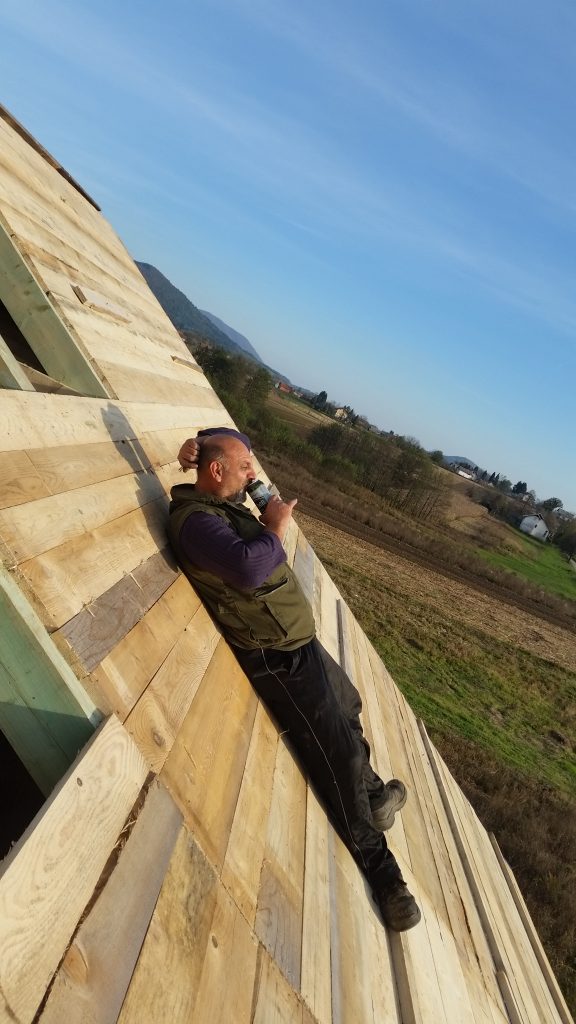

Daskanje je zahtjevan posao jer moramo stajati na vrlo strmoj površini koja je uglavnom posuta finom piljevinom nastalom od krojenja na mjeru. Velika pomoć su privremeno postavljene krovne letve koje služe za oslonac kako bi se čim sigurnije kretali krovištem. Nakon završetka ove faze, iste će biti izvađene i ugrađene kao krovne letve na koje se postavlja crijep.

Letvanje

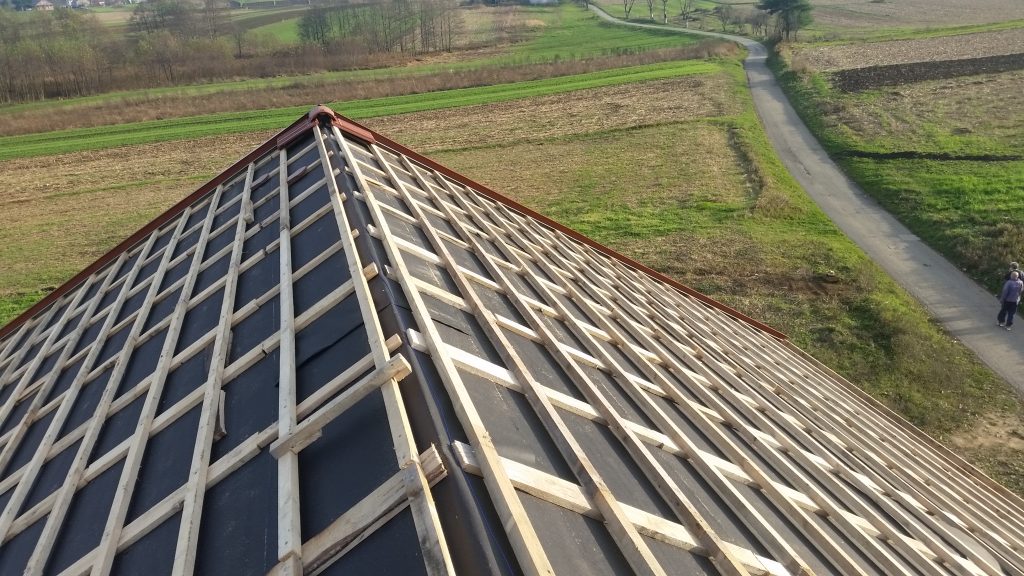

Prilikom letvanja, više faza gradnje se izvodi istovremeno. Na dasku se istovremeno postavlja bitumenska krovna ljepenka (ili terpapir) koja se privremeno pričvršćuje klamanjem. No, u stvarnosti, nju drže kontraletve na koje se postavljaju drvene letve (štafle).

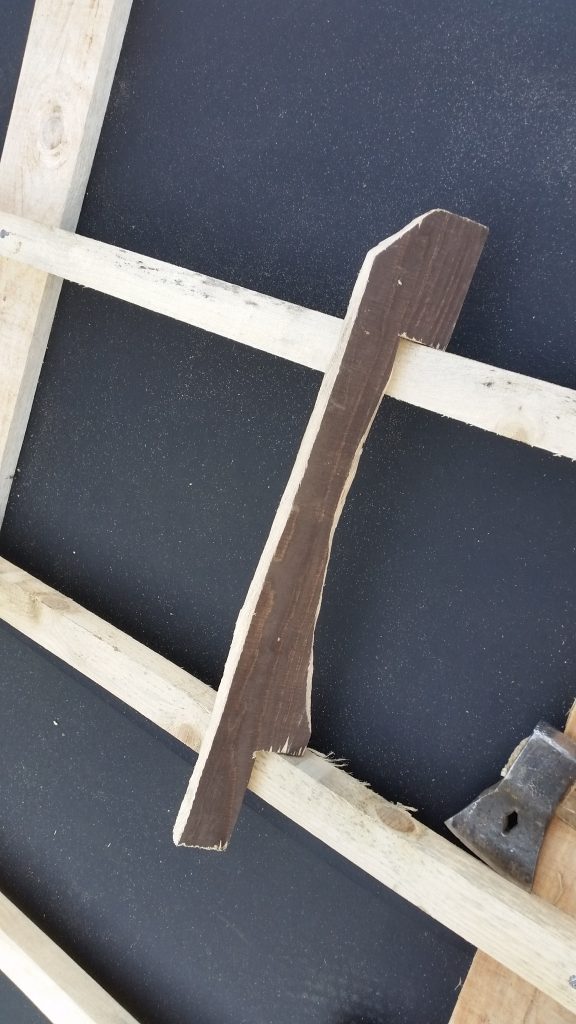

Za započeti letvanje, potrebno je točno izmjeriti dužinu krova od vrha do dna kako bi se pravilno, u skladu s odabranim glinenim crijepom, odredio razmak letvi. U tu svrhu se izrađuje priručni alat (kalamir) kojim se određuje razmak svakog reda letava prilikom zabijanja. Preporuka je da kalamir, kojih svatko ima po jedan, naizmjenice mijenja vlasnika kako moguća nejednakost istoga ne bi uzrokovala veliku razliku od jedne na drugu stranu krova. Zato je važno periodički provjeravati paralelnost sa špicom krova.
Odabrao sam glineni crijep Creaton Rapido i prije cijelog posla je ključno nekoliko puta proučiti dokumentaciju te se po mogućnosti savjetovati s iskusnijim krovopokrivačima. Postoje stvari koje nisu napisane u nijednoj dokumentaciji i one se mogu naučiti jedino u praksi.

Pokrivanje Crijepom

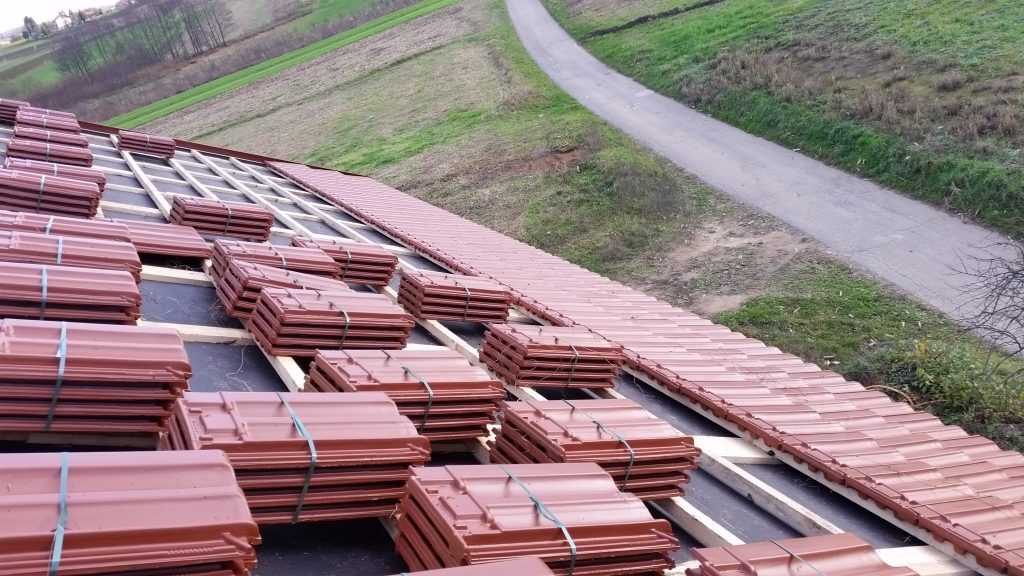

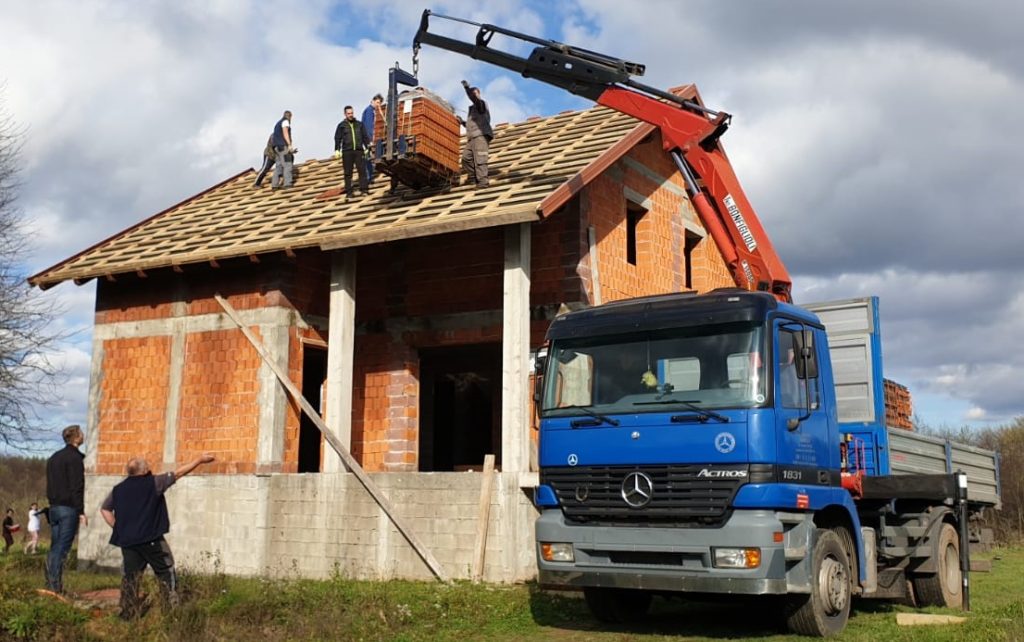

Početkom studenog obavljeni su svi logistički radovi i sav materijal je dovezen na gradilište. Za ovu fazu potrebno je angažirati skladnu ekipu koja će sve odraditi brzo i na siguran način. Preporuka je da se, kao što smo to mi učinili, prvo paketi crijepa poslože po krovištu kako bi sve bilo odmah na dohvat ruke. Kranska dizalica je tu od velike pomoći neovisno koliko najam iste košta jer zamjenjuje nekoliko ruku.

Ovakvom pripremom posla za samo slaganje crijepova ne treba puno ljudi. Dva iskusna majstora su dovoljna na jednoj krovnoj plohi. Sjevernu stranu koja je puno duža sam prepustio Matiji i Ivci koji su super brzo odradili svoj posao. Na južnu stranu je trebalo tijekom slaganja crijepa postaviti i krovne kuke koje su osnova za buduće nosače solarnih panela, te je taj posao išao dosta sporije.

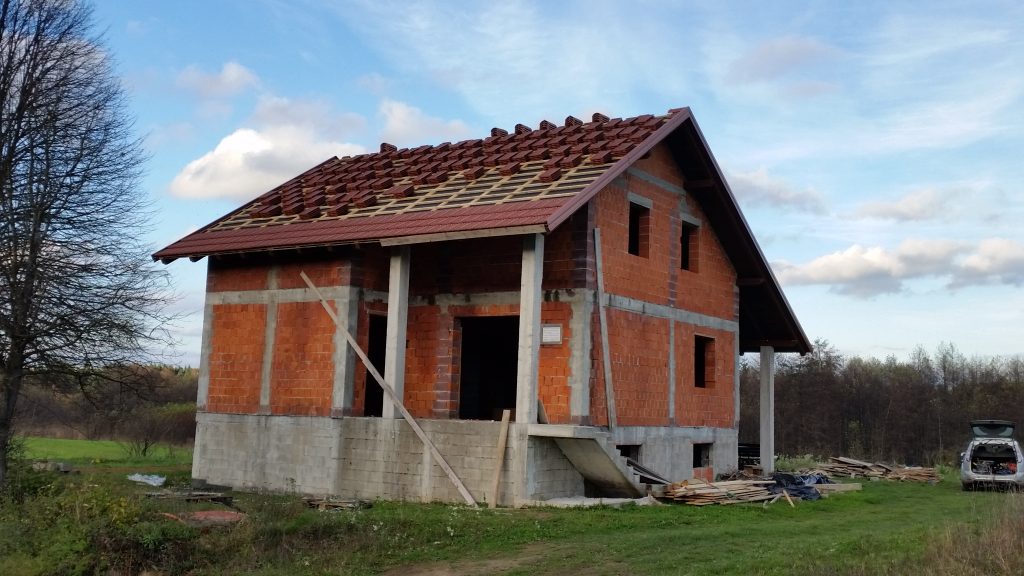

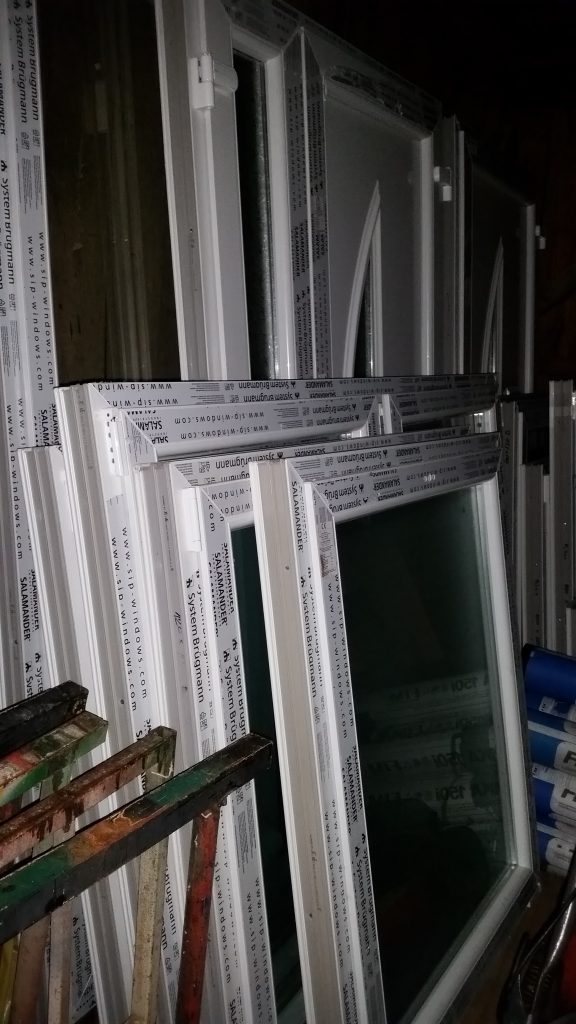

Do kraja mjeseca napravljeni su svi završni limeni opšavi, a kako je vrijeme još uvijek bilo naklonjeno odlučio sam se na završni korak zatvaranja konstrukcije i ugradnju PVC prozora i vrata te je početkom 12. mjeseca i ova faza radova bila završena.
Neke detalje pogledajte u galeriji ispod.
